Planowanie budowy kawern solnych, przeznaczonych do podziemnego magazynowania gazu ziemnego, wodoru, ropy czy paliw, jest złożonym procesem wymagającym precyzyjnych analiz geologicznych, górniczych, środowiskowych, formalnoprawnych oraz ekonomicznych. Fundamentem powodzenia inwestycji jest właściwy dobór złoża soli, którego budowa i parametry muszą gwarantować szczelność, stabilność i bezpieczeństwo przyszłej kawerny.

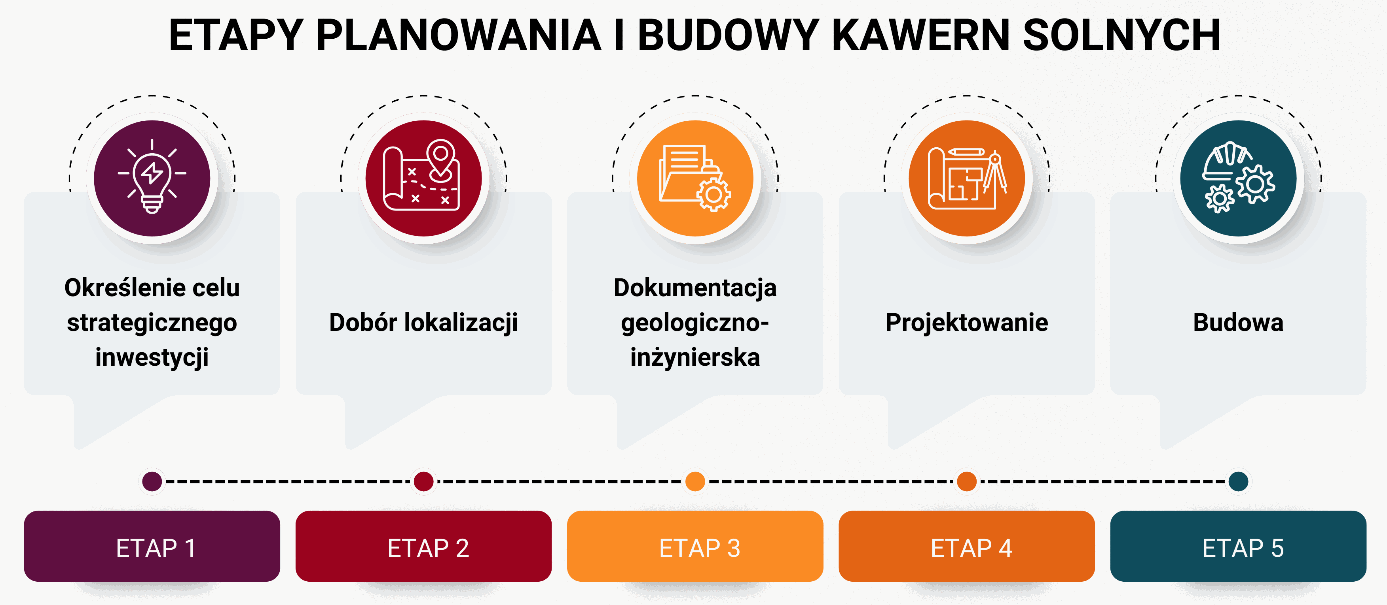

Etapy planowania i budowy kawern solnych

Etapy planowania i budowy kawern solnych (opracowanie własne)



Określenie celu strategicznego inwestycji

Fundamentem całego przedsięwzięcia jest właściwe określenie celu strategicznego inwestycji, ponieważ to ono determinuje zarówno wybór lokalizacji, jak i parametry techniczne przyszłych komór[1]. Należy na tym etapie zdefiniować, jakie medium będzie magazynowane, jaką rolę kawerny mają pełnić w systemie energetycznym oraz jaka łączna pojemność jest niezbędna, aby inwestycja mogła zrealizować założone cele gospodarcze i bezpieczeństwa energetycznego. Magazynowanie substancji tak różnych jak gaz ziemny, wodór czy paliwa ciekłe wymaga bowiem nieco odmiennych parametrów geomechanicznych, ciśnień roboczych i głębokości posadowienia, co przekłada się na sposób projektowania kawern[2].



Dobór lokalizacji

Po określeniu celu strategicznego rozpoczyna się proces poszukiwania optymalnej lokalizacji[1]. Najważniejszą rolę w tej fazie pełnią czynniki geologiczne, które decydują o przydatności złoża soli do wykonania w nim kawern magazynowych. Analizie podlega forma i wielkość złoża, jego głębokość, miąższość oraz litologia, a także zawartość zanieczyszczeń nierozpuszczalnych i obecność warstw anhydrytowych lub iłowców, które utrudniają lub zaburzają proces ługowania[2]. Kluczowe znaczenie ma również podatność soli na rozpuszczanie oraz jednorodność skał, ponieważ to od nich zależy możliwość uzyskania prawidłowego kształtu kawerny oraz jej szczelność. Błędy popełnione na tym etapie są nieodwracalne, ponieważ wadliwie zaprojektowanej lub zlokalizowanej komory solnej nie da się zmienić po jej wykonaniu[2]. Równolegle do analiz geologicznych prowadzi się oceny techniczne i infrastrukturalne, w tym możliwość zasilenia procesu ługowania w wodę, zagospodarowania solanki powstającej podczas tworzenia kawern oraz podłączenia obiektu do sieci przesyłowej. Ocenie podlegają również uwarunkowania ekonomiczne, środowiskowe, społeczne, polityczne i administracyjno-prawne, obejmujące między innymi zgodność inwestycji z dokumentami planistycznymi, dostępność terenu, procedury środowiskowe oraz konieczne koncesje i decyzje administracyjne[1].



Dokumentacja geologiczno-inżynierska

W miarę postępu prac lokalizacyjnych wykonuje się coraz bardziej szczegółowe dokumentowanie geologiczno-inżynierskie[1]. Obejmuje ono badania geofizyczne, wiercenia rozpoznawcze z rdzeniowaniem na odpowiednią głębokość, testy geomechaniczne skał solnych, analizy składu chemicznego i mineralogicznego oraz badania podatności na ługowanie. Na podstawie rdzenia i badań laboratoryjnych projektuje się wstępny kształt oraz parametry kawerny, a następnie weryfikuje je poprzez modelowanie geomechaniczne i symulacje komputerowe procesu ługowania[1]. Na tym etapie ocenia się również szczelność złoża oraz bada gradient mikroszczelinowania, który wyznacza maksymalne bezpieczne ciśnienie magazynowania. Każdy z tych elementów decyduje o tym, czy dana lokalizacja zostanie ostatecznie zaakceptowana jako miejsce budowy kawern solnych.



Projektowanie

Po zakończeniu etapu koncepcyjnego oraz wykonaniu dokumentacji geologiczno-inżynierskiej rozpoczyna się faza formalna i projektowa[1,2]. Obejmuje ona wybór ostatecznego wariantu lokalizacji, sporządzenie dokumentacji geologicznej złoża oraz – na potrzeby budowlane – finalne opracowanie map do celów projektowych, dokonanie podziałów geodezyjnych pod infrastrukturę towarzyszącą, a następnie opracowanie projektu budowlanego i technicznego wraz z uzgodnieniami oraz pozyskaniem wszystkich wymaganych pozwoleń, decyzji środowiskowych i koncesji[1]. Równolegle prowadzone są negocjacje dotyczące praw do terenu, wypłaty odszkodowań lub wykupu gruntów, a także ustanowienia użytkowania górniczego.



Budowa

Ostatnim etapem jest budowa, która obejmuje wykonanie otworów wiertniczych o wysokich wymaganiach dotyczących pionowości, szczelności i jakości cementowania. Po wykonaniu otworu rozpoczyna się proces ługowania, prowadzony zgodnie z wcześniej zaprojektowanym modelem, z ciągłą kontrolą kształtu i objętości rozwijającej się komory. Równolegle powstają instalacje naziemne, rurociągi wodne i solankowe, systemy zabezpieczeń oraz infrastruktura łącząca magazyn z systemem przesyłowym[2]. Po zakończeniu ługowania kawerna jest poddawana testom szczelności i próbom ciśnieniowym, które ostatecznie potwierdzają jej zdolność do bezpiecznego magazynowania danego medium.

Cały proces planowania i budowy kawern solnych jest przedsięwzięciem wymagającym precyzyjnych analiz, długotrwałych badań i licznych uzgodnień formalnych. Kluczową rolę odgrywa tu odpowiednia jakość danych geologicznych oraz właściwy dobór technologii ługowania i eksploatacji, ponieważ to one przesądzają o bezpieczeństwie i trwałości podziemnego magazynu. Właściwie zaprojektowane kawerny stanowią wysoce efektywne, bezpieczne i elastyczne elementy krajowego systemu energetycznego, umożliwiając zarówno magazynowanie paliw, jak i wspierają transformację energetyczną poprzez rozwój magazynowania energii i wodoru.



Zobacz także



Literatura

[1] Majer E., Sokołowska M., 2024. Zasady dokumentowania warunków geologiczno-inżynierskich na potrzeby podziemnego bezzbiornikowego magazynowania i składowania (z wyłączeniem składowania odpadów promieniotwórczych). PIG-PIB

[2] Kunstman A., Poborska-Młynarska K., Urbańczyk K., 2009. Geologiczne i górnicze aspekty budowy magazynowych kawern solnych. Przegląd Geologiczny, vol 57, nr 9
